防渗墙质量检测全流程:芯样到围井一次看懂
01检测前:原材料与中间品必须“体检”

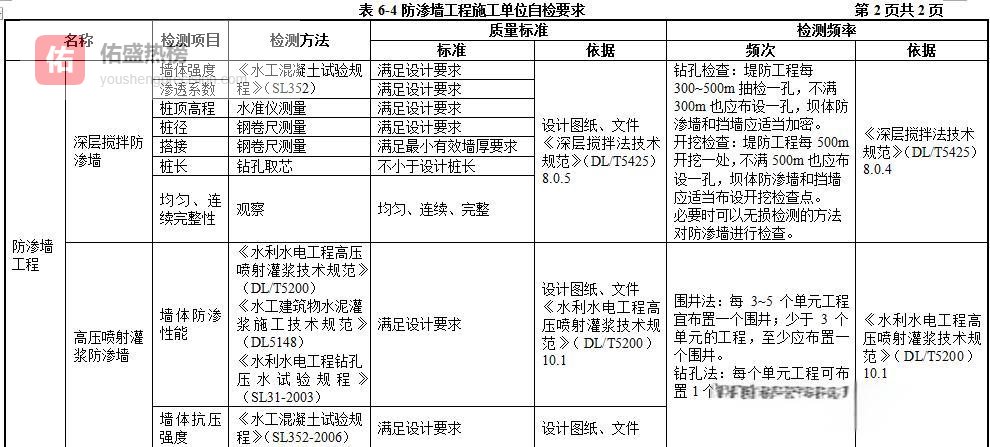

施工单位先给自己“把脉”—— 原材料自检频率对照表6-1严格执行,混凝土防渗墙中间品质量与实体检测则按表6-4走。只有数据合格,才能进入下一道工序。


02实体检测三大件:芯样、外观、入岩深度
2.1 ► 混凝土防渗墙设计图纸里提到的 抗压强度、渗透系数、墙底入岩深度、墙体外观四项硬指标,必须逐一兑现。条件允许的话,再用无损检测给墙体“做CT”,判断连续完整性。
2.1.1 ► 芯样:两种取样思路地质钻机:孔内混凝土一目了然,挑选芯样余地大,就是耗时。
开挖后取芯机:外观缺陷肉眼可见,但深度受限,只能评估浅部质量。
2.1.2 ► 外观:试坑里“找茬”上下游各挖一个试坑, 每个试坑至少包含两段搭接区,断裂、开叉、夹层、空洞一律“零容忍”。
2.1.3 ► 入岩深度:让钻头“慢工出细活”用地质钻机单独回次钻进,墙底以上约1 m起钻,倒出芯样后再下钻, 基岩内再进尺≥0.5 m才收工。过程中随时观察返水颜色与碎屑变化,颜色突变立即停钻测深;基岩面高程可查施工记录或上下游30 cm处补孔确认。
2.2 ► 深层搅拌防渗墙芯样与开挖检测可 照搬混凝土防渗墙标准,只是搅拌桩的均匀性要多盯“水泥掺量”与“均匀翻搅”两项指标。
2.3 ► 高压喷射灌浆防渗墙高喷墙的“高危区”要重点检查:地层复杂、漏浆严重、曾出现质量报警的部位必须优先安排。
03高喷墙防渗性能两大“杀手锏”:围井+钻孔压水
3.1 ► 围井法:7 d后才能“开刀”结束灌浆≥7 d、开挖或取样≥14 d,才能保证墙体强度稳定。围井布置记住“3-5-1”原则: 每3~5个单元工程至少1个围井;单元数<3时,也必须布置1个。平面面积按土类取≥3 m²(砂土、粉土)或≥4.5 m²(砾石、卵碎石)。悬挂式高喷墙底部必须封闭,注水水位高于井口时也要封顶。
围井检测路线图
① 开挖后注水/抽水试验——直观取样两不误;
② 井中心钻孔下过滤管——适合厚壁高喷或地下水位高的情况。
渗透系数k按公式算:
k = Q / (t·L·H)
其中Q为稳定流量,t为墙厚,L为围井周边轴线长度,H为试验水位至井底,h₀为地下水位至井底。
3.2 ► 钻孔静水头压水试验:28 d后的“补刀”当墙体厚而浅、或地形限制无法做围井时,可选钻孔压水。要点如下:
28 d后再钻,让水泥浆充分龄期;
孔位设在中心线搭接处,自上而下分段取芯、压水;
试段长度按现场定,注水面可平孔口;
透水率q值按DL/T 5148计算,与围井互为补充。
把芯样、外观、入岩、围井、钻孔五道关全部走完,防渗墙质量才算“盖棺定论”。
